设备工程竣工验收是工程项目完工后,由建设单位组织设计、施工、监理、设备供应商等,依据合同、设计文件、技术标准等要求,对设备工程的功能性、安全性、质量合规性进行全面检查、测试和确认的法定程序。
通过验收后,标志着工程正式交付使用。
1.组织分工与职责
建设单位:
统筹协调竣工验收全过程,组织成立验收小组。
监督整改落实,确认验收结论并归档备案。
设计单位:
核查工程是否符合设计要求,参与技术问题整改论证。
提供设计变更文件及技术交底记录。
施工单位:
配合验收检查,对施工质量负主体责任。
落实整改措施,确保缺陷消除。
监理单位:
监督施工过程质量,编制监理评估报告。
参与验收检查,提出整改建议并跟踪闭环。
第三方检测机构:
对特种设备、安全设施等进行专业检测并出具报告。
2.竣工验收要点
验收依据:
合同约定(性能参数、交付标准)。
设计图纸、技术规范及国家/行业标准。
验收内容:
功能性:设备运行参数、联动调试结果。
安全性:防护装置、应急系统、合规标识。
文档完整性:竣工图、操作手册、质检报告。
法律效力:
验收合格后签署《竣工验收报告》,作为工程结算、质保期起算及责任划分的核心依据。

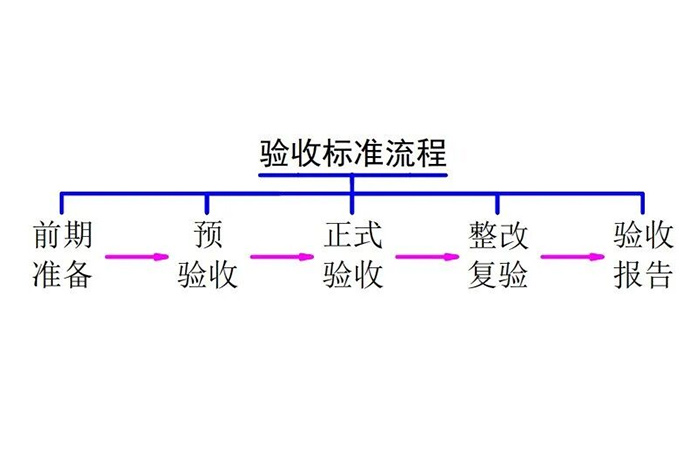

3.竣工验收的标准化流程
前期准备:
收集整理竣工图纸、设备合格证、试验报告等技术资料。
成立由多部门组成的验收小组,制定验收计划及检查清单。
预验收(初步验收):
施工单位自检合格后,由监理单位组织预验收。
重点核查工程完整性、功能实现及资料完备性。
正式验收:
验收小组按专业分组开展实地检查,涵盖设备、管道、安全设施等。
采用目视检查、功能测试、数据分析等方式验证合规性。
整改复验:
对发现问题形成整改清单,施工单位限期整改后提交复验申请。
验收小组对整改项进行专项复查并记录结果。
验收报告与归档:
汇总验收结论,编制《竣工验收报告》并由各方签字确认。
移交竣工资料至建设单位档案管理部门,完成备案。
4.竣工验收主要方法
机电仪设备验收:
核对设备铭牌参数与设计要求一致性。
执行单机试车和联动试车,验证运行稳定性及控制逻辑。
检查仪表校准记录及联锁保护功能有效性。
管道工程验收:
目视检查焊缝质量、支架安装及防腐保温效果。
进行压力试验和泄漏性试验,确保密封性和强度达标。
特种设备验收:
核查特种设备使用登记证、定期检验报告及安全附件校验记录。
委托第三方机构进行无损检测和载荷试验。
安全设施验收:
测试火灾报警系统、应急照明、防雷接地等设施的联动性。
验证安全阀、爆破片等泄压装置的起跳压力及复位功能。
环保设备验收:
监测废气、废水处理设备的排放数据,对照环保批复要求。
检查降噪设施、固废贮存场所的合规性及运行记录。
隐蔽工程验收:
核查施工过程影像资料及监理旁站记录。
对地下管道、电缆敷设等开挖抽检,确认回填质量及防腐措施。
总结
竣工验收需以标准化流程为框架,依托多部门协作和专业检测手段,全面覆盖设备、管道、安全等关键环节,确保工程合规性、安全性和功能性达标,为后续投用奠定坚实的设备基础。
